Travaux de Mise en État des Tronçons Ennery–Plaisance et Plaisance–Camp Coq de la Route Nationale #1

Un Nouveau Souffle pour une Infrastructure Vitale. Le 3 mai 2024, un contrat majeur a été signé entre l’État haïtien, représenté par le Ministère des Travaux Publics, Transports et Communications (MTPTC), et le Groupement d’entreprises VF Construction SA – Remix SA. Ce contrat porte sur la mise en état de deux tronçons essentiels de la Route Nationale #1 : Ennery–Plaisance (22,4 km) et Plaisance–Camp Coq (10,75 km). Financé par la Banque Interaméricaine de Développement (BID), ce projet est prévu pour une durée d'exécution de 12 mois.

Ces deux segments de la RN1 avaient auparavant fait l'objet de contrats séparés attribués à la firme Estrella, en décembre 2015 pour Plaisance–Camp Coq et en mars 2023 pour Ennery–Plaisance. Toutefois, pour diverses raisons, les travaux n’avaient pu être réalisés ou finalisés, entraînant une détérioration progressive de l’état des routes, au point de menacer par endroits leur praticabilité.

L’ordre de service pour le démarrage effectif des travaux a été donné au groupement d'entreprises le 7 janvier 2025 par l’Agence d’Exécution du MTPTC. Les interventions prévues dans le cadre de ce nouveau contrat comprennent notamment :

  • Le décapage de l’emprise existante de la route ;

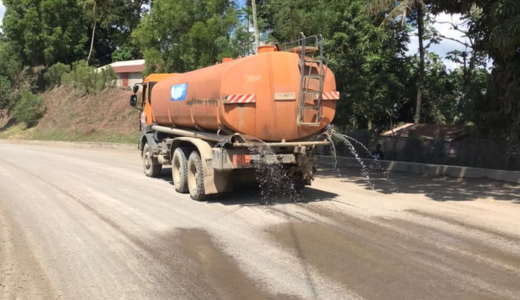

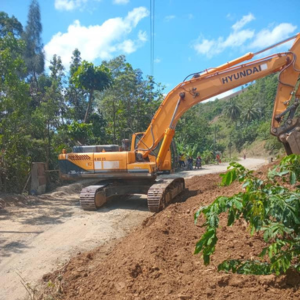

  • Le rechargement en remblai provenant d’emprunts sur la majorité du linéaire ;
  • Le traitement des points critiques, incluant les zones de stagnation d’eau, les plateformes réduites à une voie, et les obstacles divers ;

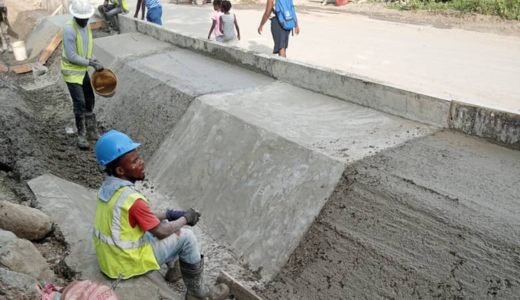

  • La construction de dispositifs de drainage (passages busés, dalots, fossés bétonnés ou maçonnés) et le curage des ouvrages existants ;

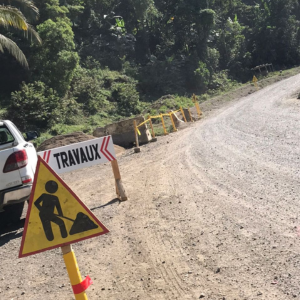

  • La mise en œuvre d’un plan rigoureux de santé, de sécurité et de protection de l’environnement sur le chantier, assorti de pénalités sévères en cas de non-conformité ;
  • La réalisation d’un gué à lunettes pour le franchissement de la rivière dans la localité de Bois d’Ormes ;
  • La construction d’ouvrages de soutènement (murs en béton armé, murs en maçonnerie de roche, murs de gabions de terre armée avec géogrilles, murs de type Mesa) ;
  • L’application d’une imprégnation sablée sur la couche de forme, accompagnée d’une signalisation minimale ;
  • La fermeture et la remise en état des sites d’emprunt utilisés.

Limites et Recommandations

Cependant, il est important de souligner que les travaux définis ne permettront pas d’atteindre immédiatement le niveau de confort et de durabilité attendu par les usagers. En effet, les interventions s’arrêteront à la couche de forme, et l’imprégnation sablée, appliquée sur une surface encore grossière, aura une durée de vie limitée.

De plus, des problèmes d’évacuation des eaux de surface pourraient survenir en raison de la différence de niveau entre les dispositifs de drainage et la plateforme routière.

Vers une Réhabilitation Complète

Ainsi, il est fortement recommandé que le MTPTC, en tant que maître d’ouvrage, planifie sans délai la production et la mise en œuvre des différentes couches de chaussée définitives, incluant un revêtement adapté.

Il en va de l’image et de la fonctionnalité de la Route Nationale #1, qui doit impérativement conserver son statut d’artère principale et éviter de se dégrader au rang de route secondaire.

La réhabilitation durable de ces tronçons est non seulement cruciale pour la mobilité, mais aussi pour le développement économique et social des régions qu’elle dessert.
